QF-OT107大修掠影

发布日期:2023-09-26 作者: 点击:

9月13日上午9时,随着工程部电气班开出的第一张工单,标志着方家山QF-OT107大修正式开启。9月24日下午4时,以工程部仪控班最后一张试验工单完工,宣告我公司圆满完成本次大修任务。

本次大修中,电气涉及两个项目:500KVGIL廊道增加SF6气体泄漏检测装置和1、2号机组应急柴油机在线监测数据引入PI系统。仪控涉及四个项目:1号机组发电机密封油回油负压管测和排烟风机加装漏氢检测装置;1号机组KCS016CR、KCS046CR隔离箱国产化替代;1号机组DCS网络安全提升;1号机组JDT系统可燃气体探测器(临时增加项目)。

其中,500KVGIL廊道增加SF6气体泄漏检测装置项目由电气班工作负责人胡碧负责。按计划,本项目分两步进行。

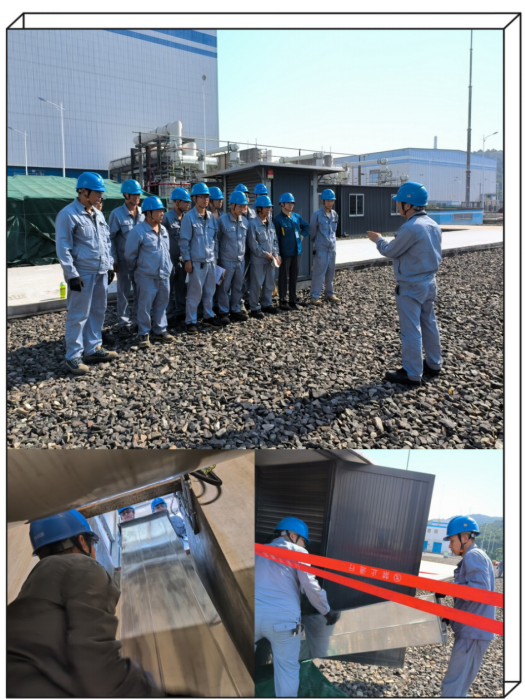

第一步,自临时存放点将风管、弯管及风机,由窄门运送至地下2米左右的廊道完成安装工作。班长朱春明带队增援,孙涛负责运输,郭世峰、汤海华负责安装,并设专人每隔半小时测廊道含氧量。三道粗实的母管占据地下廊道多半空间,施工区域狭小,闷热,汗水很快湿透施工人员的工装。在这样的施工环境下,班组仅用二天时间完成110米的风管安装。

第二步送电试验。试验对象距离远,传送信号弱,他们凭借丰富经验,一次性完成手动启动4台风机和SF6气体泄漏模拟传感器自动启动4台风机试验,以及人体语音播报功能、声光报警装置的试验工作。

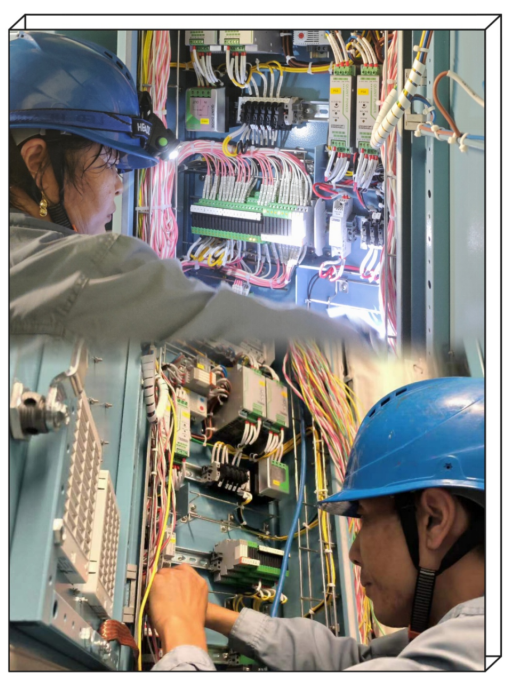

1号机组KCS016CR、KCS046CR隔离箱国产化替代改造是仪控班吴志刚负责。为提高施工效率,他将参与施工的四个人分为两组同时施工,准备就序,建立隔离区,并及时在工作包上清晰标注。隔离箱内线乱如麻,却在雷定勇手中变得顺畅,服帖。30米外,刘会梅在另一个房间的角落,头顶头灯,尽显半边天的力量。经过两天的紧张工作,他们在狭小的空间里先后拆、装了两个隔箱,接通200条线路,完成400蕊的端接工作。展现在眼前整齐精美的排线,更能体现出仪控人员精湛技艺。


在为期12天的QF-OT107大修,工程部电气班、仪控班,以过硬的技能,又一次递交了满分答卷。
